怀化市1-7月农村高速宽带网络覆盖项目工作进展情况
发布时间:2019-09-10 15:53    信息来源: 怀化市工业和信息化局    字体:

一、建设项目

1、2019年怀化市完成210个行政村4G基站新增、建设项目。

2、2019年怀化市完成2045个自然村通光纤建设项目。

二、任务分解情况

1、怀化移动分公司:负责新建行政村4G基站210个。

2、怀化移动分公司:负责新建自然村通光纤694个。

3、怀化联通分公司:负责新建自然村通光纤1351个。

三、1-7月完成情况

1、2019年全市完成210个行政村新增、建设项目,涉及10个县(市、区),计划投资2084万元,建设210个4G基站,截至2019年7月底,项目已全部完成及开通。

2、2019年新建贫困自然村通光纤工程项目,涉及13个县(市、区),902个行政村,2045个贫困自然村,计划投资3731万元,截至2019年7月底已全面开工,目前已完成1532个自然村通有线宽带开通,整体进度74.91%。

四、工作措施及成效

1、高度重视,成立怀化市农村高速宽带网络覆盖工程建设项目领导推进小组,协调推进。

2、精心准备,提前组织设计查勘。2019年1月安排项目勘察设计,3月底完成全部行政村的项目勘察摸底,根据现场查勘情况进行施工图设计,明确工程量和工程清单。

3、加强调度,严格考核。全力推进4G基站建设及贫困自然村通光纤工作,将两项工作纳入重点工程,对建设单位、各县市区明确进度、质量与安全要求,并纳入月度考核进行监督,对未按施工工艺施工、未按安全生产要求施工、未按设计施工、未达进度要求的建设单位,进行整改,加强培训和指导,及时研究和解决工作中的困难和问题,确保整体项目施工合理有序开展,截至7月底,施工进度均在预期之内,整体项目将于11月底之前全面完工。

4.积极寻求有关单位支撑。针对农村通信建设阻工区域,联合当地政府、环保局、电视台、无线电管理委员会等职能部门,积极开展辐射知识宣传,以实际行动谋民生之利,解民生之忧,确保把民生实事办好。

5、健全督查体制,实行责任追究制。建立和完善督查机制,定期督查和通报,并将督查结果作为目标管理的主要依据之一。

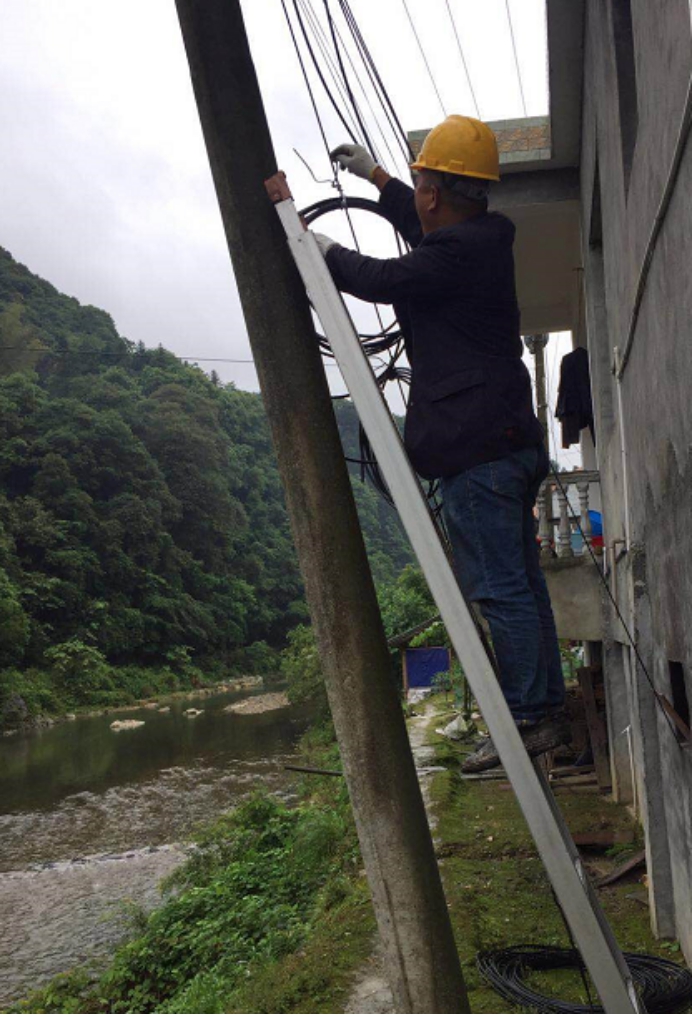

5月30日,施工人员在沅陵县思通溪村施工,用钢绞线将光缆绑扎在通信杆路上,从而实现光纤到村,以便于下一步的宽带开通工作。
